各位大伽,请教一下,仿古风格的建筑,二层梁带外飘2.45米的挑梁且挑梁端有封边次梁(该次梁顶底均高出挑梁端部顶底),有3.1米的外飘檐板,该飘檐板自二层结构外墙上方0.9米向下穿次梁后进一步下飘呈下坡形。我们将该飘檐板安排在下一时段浇筑,先浇筑二层标高处的梁及挑梁、次梁,请问该怎么留下次浇飘檐板的施工缝呢,谢谢了。
首先要说的是,楼主应将图上转上来,比你的文字表达要让人理解更直观、清晰。

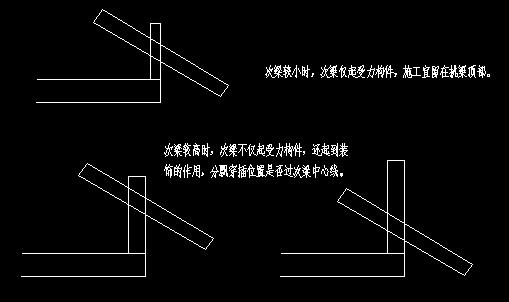

“二层梁带外飘2.45米的挑梁且挑梁端有封边次梁(该次梁顶底均高出挑梁端部顶底)”,这还要叫封边梁么?按你说的我难想出次梁是如何和挑梁相交的? “有3.1米的外飘檐板,该飘檐板自二层结构外墙上方0.9米向下穿次梁后进一步下飘呈下坡形”这我可以想得出其形状。 “我们将该飘檐板安排在下一时段浇筑,先浇筑二层标高处的梁及挑梁、次梁”,你的目的我基本了解。你是想从施工上方便,更想施工留在飘檐板与次梁的交接处,但有怕不符合规范要求? 答:1.想说的是次梁应和挑梁相交,所以你说的次梁底标高都高于了挑梁的顶标高,可能有误。 2.次梁不和挑梁相交,那么挑梁端部应有小柱,次梁应以小柱为支座,小柱以挑梁为支承点。 3.需要知道次梁的高度大致是什么情况,当次梁很高(相当于板墙、或暗式墙梁),飘板穿插通过的次梁位置在次梁的上部时,且飘的总斜长并不长时,施工可以留在飘板与次梁相交板下方;当次梁高度较小,是明符其实的次梁,那么,施工缝应留在挑梁顶部,当作楼面来处理。 | |
真的有高手,还需要专业人员计算。
| |
挑梁和挑板的混凝土一次浇灌数量不是很大是不考虑施工缝,如果一次浇灌量很大根据施工图纸要做施工方案并加强经过有关部门或专家核审后方可留设。以后这样的事情最好切一块图片出来给大家看清楚,大家才能给准确回答,方案表达的东西不很理解。
| |
